Такой вопрос на аппаратном совещании задали журналисты руководству КТЭКа.
Директор предприятия Азамат Аужанов пояснил, что после проведения опрессовки специалисты вынуждены устранять выявленные дефекты.
– После опрессовки мы проводим работы по восстановлению сетей. После этого будем запускать горячую воду. По основным теплоисточникам у нас уходит где-то месяц – это котельная, ТЭЦ и ТЭЦ-2. Там находятся порядка 90 процентов потребителей всего областного центра. Соответственно, тепловых сетей там больше, и сроки восстановительных мероприятий выше, – сообщил он.
В свою очередь аким города Марат Жундубаев обратил внимание на необходимость координации ремонтных и дорожных работ.
– Опрессовку нужно проводить до начала дорожных работ, чтобы потом не вскрывать новое полотно и не латать его, – подчеркнул аким.

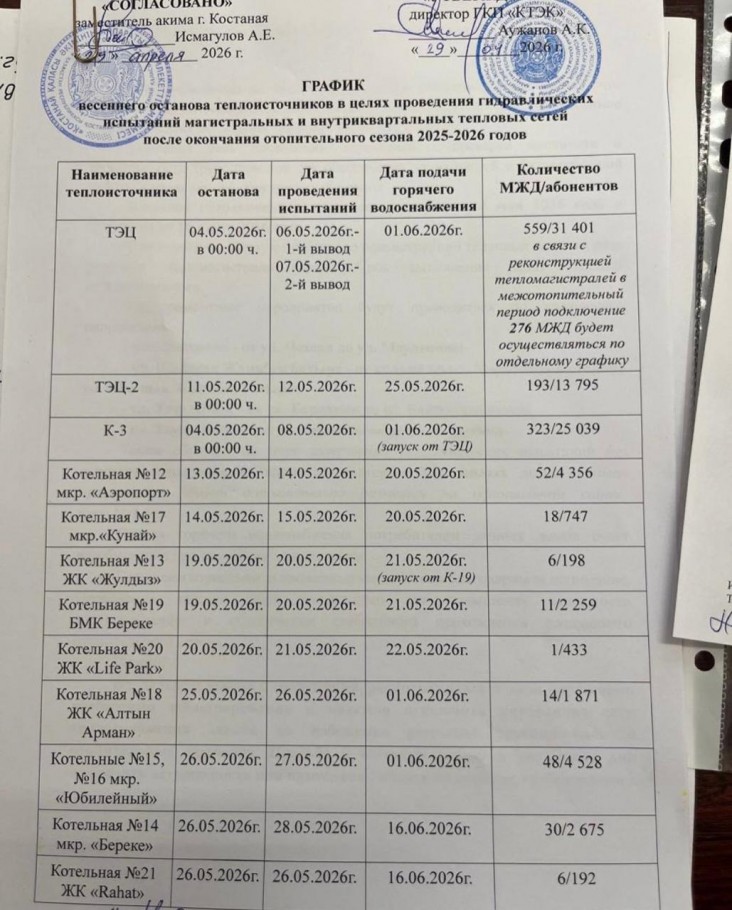

Напомним сроки отключения ГВС: ТЭЦ – с 4 мая по 1 июня; ТЭЦ-2 – с 4 по 25 мая; К-3 – с 4 мая по 1 июня.

Валерия ВАХНЕНКО, фото из архива “НК”
